Задание — описание выполнения работ и услуг, которое вы пишете в договоре, а потом переносите в акт и в чек. Чем конкретнее задание написано, тем меньше поводов спорить об объеме на приемке. Хорошая формулировка задания самозанятому делает и вторую работу: из нее видно, что вы заказали конкретный результат, а не наняли человека на ставку.

Готовых текстов под стройку почти нет — шаблоны договоров написаны под курьеров, дизайнеров и репетиторов. Поэтому мы собрали свои: 63 примера по пяти видам работ — электромонтаж, кровля, вентиляция, демонтаж, геодезия. К каждому виду идет задание для самозанятого, образец критериев приемки и единица измерения, по которой вы примете работу и подпишете акт. Достаточно подставить свои значения и скопировать формулировку в договор.

Оглавление

Что изменилось в 2026 году

В феврале 2026 года ФНС обновила протокол обмена данными с цифровыми платформами. Площадка больше не проведет выплату самозанятому, пока заказчик не опубликует задание. В задании должны быть вид работы, место и срок, ожидаемый результат и стоимость.

Требование адресовано платформам. Если вы работаете с исполнителями напрямую, по бумажному или электронному договору, новых обязанностей у вас не появилось. Зато появился ориентир: налоговая назвала четыре параметра, по которым отличает сделку от найма.

Контроль ужесточили и с другой стороны. Приказ Минтруда от 19.11.2025 № 657н изменил параметры выявления подмены трудовых отношений: сведения собирают поквартально, а не за 12 месяцев, а порог среднемесячного дохода одного самозанятого от одного заказчика снизили до 25 000 рублей.

Стройка попадает под эти индикаторы первой. Бригада из десяти человек, похожие суммы, выплаты каждый месяц — снаружи это неотличимо от зарплаты. Отличает только документ, в котором написано, что человек сделал и в каком объеме.

Если отношения признают трудовыми, ФНС пересчитает все выплаты как зарплату. Счет сложится из шести частей:

  • НДФЛ. Удержать налог с уже выплаченных денег нельзя, поэтому заказчик платит его из своих.

  • Страховые взносы — 30% за весь период сотрудничества.

  • Штраф 20% от неуплаченного НДФЛ по ст. 123 НК РФ.

  • Штраф до 40% от неуплаченных взносов при доказанном умысле по ст. 122 НК РФ.

  • Пени за каждый день просрочки — 1/300 ключевой ставки ЦБ.

  • Штраф по ч. 4 ст. 5.27 КоАП РФ — от 5 000 до 10 000 рублей для ИП и от 50 000 до 100 000 рублей для компании.

Есть и второй риск. Без объема и единицы измерения спор о приемке упирается в слова: исполнитель говорит «сделал все», заказчик — «половина не закрыта». Выигрывает тот, кто точно все прописал и зафиксировал.

Из чего состоит формулировка задания

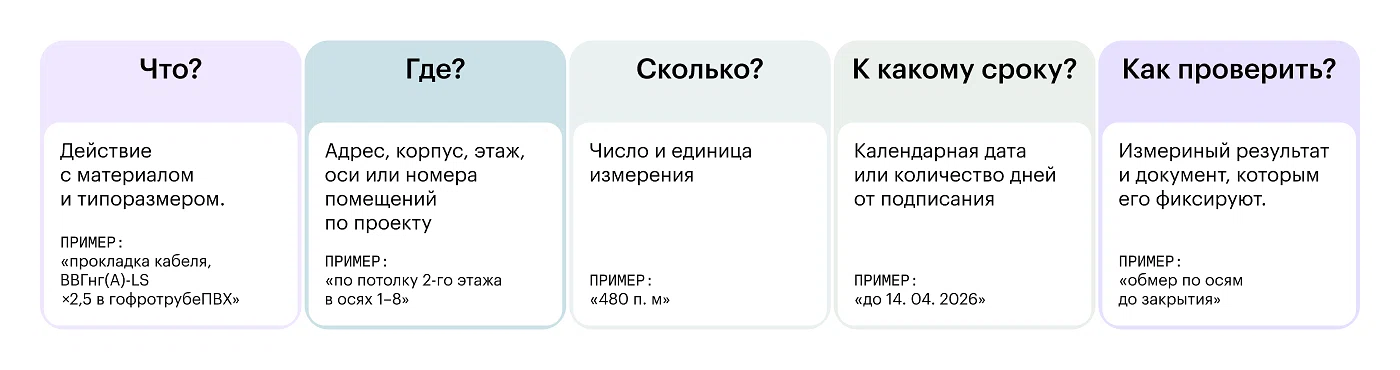

Задание собирается из пяти блоков. Каждый несет важную информацию без который итоговое задание для самозанятого будет неточным.

  1. Что. Действие с материалом и типоразмером: «прокладка кабеля ВВГнг (А)-LS 3×2,5 в гофротрубе». Не профессия и не «электромонтажные работы».

  2. Где. Адрес, корпус, этаж, оси или номера помещений по проекту.

  3. Сколько. Число и единица измерения: погонные метры, квадраты, штуки, кубометры, точки.

  4. К какому сроку. Календарная дата или количество дней от подписания. Не «в течение месяца».

  5. Как проверим. Измеримый результат и документ, которым его фиксируют.

Срок и условия проверки часто указывают отдельно от формулировки задания. Учитывайте это при составлении заданий для самозанятых.

Как пишут обычно

Как стоит писать

Электромонтажные работы на объекте

Прокладка кабеля ВВГнг (А)-LS 3×2,5 в гофротрубе ПВХ по потолку 2-го этажа в осях 1–8, 480 п. м, до 14.04.2026

Ремонт кровли

Наплавление двух слоев рулонного битумно-полимерного материала на кровле корпуса Б, 640 м², нахлесты по проекту

Монтаж вентиляции

Монтаж прямоугольных воздуховодов из оцинкованной стали 500×250 на отм. +3,200, 180 п. м

Демонтажные работы

Разборка кирпичных перегородок толщиной 120 мм в помещениях 12–18, 86 м², с затаркой боя в мешки

Геодезическое сопровождение

Исполнительная съемка свайного поля, 214 свай, схема в .dwg и PDF по ГОСТ Р 51872-2019

Важно. Одно задание — один вид работ — один объем — один акт. Строка «строительные работы за апрель, 180 000 рублей» не защитит ни от налоговой, ни от спора с исполнителем. Если работ много, сделайте техническое задание приложением к договору и разбейте его на позиции.

Критерии приемки: единица измерения, объем, результат

Критерии приемки отвечают на один вопрос: при каком условии вы подпишете акт и заплатите.

Единица измерения задает способ подсчета. Метры считают по осям, штуки — по спецификации, кубометры — по мешкам и контейнерам. Договоритесь об этом до начала работ, а не в день сдачи.

Объем работ фиксируют дважды: плановый — в задании, фактический — в акте. Если объем вырос по ходу дела, оформите новое задание, а не правьте подписанное задним числом.

Измеримый результат работ — это число с допуском или состояние, которое видно глазом и попадает на фотографию. «Качественно» и «в соответствии с технологией» результатом не считаются.

Документ-подтверждение привязывает результат к реальности: ведомость обмера, исполнительная схема, фото до закрытия, талон на контейнер.

Не вписывайте в задание то, что исполнитель не может подтвердить сам. Протокол сопротивления изоляции выдает электролаборатория, зарегистрированная в Ростехнадзоре, а не физлицо с тестером.

Разумный минимум — три критерия на вид работ: объем работ, главный параметр качества, комплект документов.

Вид работ

Единица измерения

Что замеряем

Чем подтверждаем

Электромонтаж

п. м, шт., линия

длина трассы, число точек, прозвонка

ведомость обмера, фото до закрытия

Кровля

м², п. м

площадь ковра, длина примыканий

акт на скрытые работы, фотофиксация

Вентиляция

п. м, шт., система

длина воздуховодов, число решеток, расход

паспорт системы, протокол наладки

Демонтаж

м², м³, шт.

площадь разборки, объем мусора

фото «до/после», талоны на контейнер

Геодезия

точка, схема, га

число точек, число листов

.dwg, подписанный PDF, каталог координат

Электромонтаж по договору с самозанятым: 13 формулировок

Самозанятый электромонтажник закрывает все, что считается в метрах и штуках: прокладку, монтаж, сборку щитов, подключение.

Граница проходит по замерам. Протоколы сопротивления изоляции и заземления оформляет аккредитованная электролаборатория. Группу по электробезопасности присваивает работодатель — так написано в Правилах, утвержденных приказом Минтруда от 15.12.2020 № 903н. У самозанятого работодателя нет.

Отсюда рабочая схема: в задании пишете «подготовить линии к замерам и обеспечить доступ», а протокол заказываете отдельным договором с лабораторией. Если вы присвоите исполнителю группу и проведете ему инструктаж, то соберете доказательства трудовых отношений своими руками.

Приемку привязывайте к проекту и СП 76.13330.2016 «Электротехнические устройства».

  1. Прокладка кабеля ВВГнг (А)-LS 3×2,5 в гофрированной ПВХ-трубе по потолку — 480 п. м

  2. Штробление стен из газобетона под кабель, сечение штробы 20×20 мм — 140 п. м

  3. Монтаж внутренних электропроводок в штробе с заделкой гипсовым раствором — 260 п. м

  4. Алмазное сверление гнезд и установка подрозетников в бетон — 96 шт.

  5. Монтаж и подключение розеток и выключателей по спецификации проекта — 96 шт.

  6. Монтаж металлического перфорированного лотка 200×80 с креплением к перекрытию — 120 п. м

  7. Прокладка кабеля в лотке с маркировкой жил по однолинейной схеме — 900 п. м

  8. Сборка и монтаж этажного распределительного щита на 36 модулей — 4 шт.

  9. Установка модульного оборудования в щите: автоматы, УЗО, дифавтоматы — 148 модулей

  10. Монтаж светильников на подвесах с подключением к групповой линии — 64 шт.

  11. Монтаж системы уравнивания потенциалов в санузлах — 12 помещений

  12. Прозвонка, маркировка и бирковка линий с заполнением журнала — 42 линии

  13. Подключение вводного кабеля к ВРУ с протяжкой контактных соединений — 1 шт.

Критерии приемки электромонтажа

Что проверяем

Как проверяем

Результат

Длина трассы

обмер по осям до закрытия

480 п. м, ведомость подписана прорабом

Соответствие схеме

сверка маркировки с однолинейной схемой

расхождений нет

Целостность линий

прозвонка всех линий

42 из 42 без обрывов и КЗ

Крепление и радиусы изгиба

выборочный осмотр до закрытия

по проекту, 12 фото

Комплектность точек

сверка со спецификацией

96 из 96 смонтировано

Кровельные работы по ГПХ: 13 формулировок

Кровельные работы по ГПХ считаются в квадратных и погонных метрах, поэтому формулировки получаются короткими.

Самозанятый кровельщик работает на высоте. Обучение и средства защиты по Правилам, утвержденным приказом Минтруда от 16.11.2020 № 782н, обеспечивает работодатель — которого у исполнителя нет. Поэтому в договоре нужна отдельная строка: исполнитель работает своим инструментом, в своей страховочной системе и сам планирует время.

Число слоев, нахлесты и высоту примыканий берите из проекта и СП 17.13330.2017 «Кровли».

  1. Демонтаж существующего рулонного ковра в два слоя с затаркой в мешки — 640 м²

  2. Устройство пароизоляционного слоя из полимерной пленки с проклейкой стыков — 640 м²

  3. Укладка плит минеральной ваты в два слоя 100 + 50 мм с разбежкой швов — 640 м²

  4. Устройство разуклонки из клиновидных теплоизоляционных плит — 120 м²

  5. Устройство армированной цементно-песчаной стяжки толщиной 40 мм — 640 м²

  6. Огрунтовка основания битумным праймером в один слой — 640 м²

  7. Наплавление нижнего слоя рулонного битумно-полимерного материала — 640 м²

  8. Наплавление верхнего слоя с крупнозернистой посыпкой — 640 м²

  9. Устройство примыканий к парапетам с заводкой на высоту 300 мм — 96 п. м

  10. Монтаж парапетных крышек из оцинкованной стали с фальцевым соединением — 96 п. м

  11. Установка кровельных воронок с обжимным фланцем — 6 шт.

  12. Монтаж кровельных аэраторов — 18 шт.

  13. Монтаж водосточной системы: желоба и трубы с кронштейнами — 64 п. м

Критерии приемки кровельных работ

Что проверяем

Как проверяем

Результат

Площадь ковра

обмер по осям

640 м², ведомость

Нахлесты полотен

выборочный замер в 10 точках

по проекту и СП 17.13330.2017

Вздутия, складки, непроклей

сплошной визуальный осмотр

не выявлены, фотоотчет

Примыкания

замер высоты заводки на парапет

300 мм, 96 п. м

Водоотвод

осмотр после дождя или пролива

застоя воды нет

Монтаж вентиляции: 13 формулировок

Самозанятый по вентиляции обычно закрывает монтаж воздуховодов, установку оборудования и решеток. Все это измеряется в метрах и штуках.

Единицу измерения выберите заранее. Погонные метры считать быстрее, квадратные метры развертки точнее и ближе к смете. Главное — не менять способ подсчета в день приемки.

Наладка и аэродинамические испытания — отдельная работа. Их выполняют по ГОСТ 12.3.018-79 и оформляют паспортом системы. Если поручаете наладку, укажите в задании точки замера, приборы и форму паспорта, иначе результат нечем принять.

Требования к испытаниям на герметичность и допустимые отклонения по расходу воздуха берите из проекта и СП 73.13330.2016 «Внутренние санитарно-технические системы зданий».

  1. Монтаж прямоугольных воздуховодов из оцинкованной стали 500×250 на шпильках — 180 п. м

  2. Монтаж круглых воздуховодов Ø200 с ниппельным соединением — 120 п. м

  3. Монтаж гибких воздуховодов с креплением хомутами — 40 п. м

  4. Установка приточной установки массой до 300 кг на виброопоры — 2 шт.

  5. Монтаж канального вентилятора с гибкими вставками — 6 шт.

  6. Установка огнезадерживающих клапанов с электроприводом — 8 шт.

  7. Монтаж приточных и вытяжных решеток и диффузоров — 74 шт.

  8. Установка регулирующих дроссель-клапанов — 22 шт.

  9. Устройство тепловой изоляции воздуховодов минеральным матом 50 мм с покровным слоем — 96 м²

  10. Монтаж узлов прохода воздуховодов через кровлю с герметизацией — 4 шт.

  11. Испытание участка воздуховодов на герметичность с оформлением акта — 300 м²

  12. Аэродинамические испытания и наладка систем на проектный расход — 6 систем

  13. Монтаж и подключение щита автоматики вентиляции — 2 комплекта

Критерии приемки монтажа вентиляции

Что проверяем

Как проверяем

Результат

Длина воздуховодов

обмер по трассе

180 п. м, ведомость

Герметичность

испытание участка под давлением

акт испытания, класс по проекту

Расход воздуха

замер анемометром на каждой решетке

отклонение в пределах допуска по проекту

Комплектность решеток

сверка со спецификацией

74 из 74

Документы

передача паспортов систем

6 паспортов подписаны

Демонтаж и разборка: 12 формулировок

Демонтаж внутри помещений удобнее всего оформлять по ГПХ: объем считается в квадратах, кубах и штуках, результат видно на фотографии.

Но есть два ограничения, о которых забывают.

Снос объекта целиком поручать нельзя. По ст. 55.8 ГрК РФ такой договор заключают с членом СРО, а членами СРО по ст. 55.6 ГрК РФ могут быть только ИП и юридические лица. Физлицо в саморегулируемую организацию не примут.

Вывоз и утилизацию отходов поручать тоже нельзя. Транспортирование отходов I–IV классов лицензируется по ст. 12 Федерального закона от 04.05.2011 № 99-ФЗ.

Рабочая схема выглядит так: самозанятый спускает мусор и грузит его в контейнер заказчика, а вывозит лицензированный перевозчик по отдельному договору. В задании пишите объем в кубометрах или контейнерах, а не «вывезти весь мусор с объекта».

Порядок работ, пылеподавление и защиту несущих конструкций берите из СП 325.1325800.2017 «Здания и сооружения. Правила производства работ при демонтаже и утилизации».

  1. Разборка кирпичных перегородок толщиной 120 мм в помещениях 12–18 — 86 м²

  2. Демонтаж железобетонных перегородок методом алмазной резки на блоки — 24 м²

  3. Разборка цементно-песчаной стяжки толщиной 50 мм до плиты перекрытия — 340 м²

  4. Демонтаж покрытия из керамической плитки с зачисткой основания — 340 м²

  5. Демонтаж подвесного потолка типа «Армстронг» вместе с подвесной системой — 280 м²

  6. Демонтаж дверных блоков с коробками — 18 шт.

  7. Демонтаж оконных блоков с выносом на площадку складирования — 24 шт.

  8. Демонтаж трубопроводов отопления с радиаторами — 120 п. м и 18 шт.

  9. Демонтаж электропроводки и распределительных щитов — 400 п. м

  10. Алмазная резка проема 900×2100 мм в железобетонной стене толщиной 200 мм — 3 проема

  11. Сбор, затарка в мешки и спуск строительного мусора на площадку складирования — 26 м³

  12. Погрузка строительного мусора в контейнер заказчика объемом 8 м³ — 4 контейнера

Критерии приемки демонтажа

Что проверяем

Как проверяем

Результат

Площадь разборки

обмер помещений

86 м², ведомость

Полнота демонтажа

осмотр: остатков конструкций нет

фото «до/после» по каждому помещению

Сохранность несущих конструкций

осмотр примыкающих стен и перекрытий

трещин и сколов нет

Состояние основания

проверка двухметровым правилом

перепад в пределах проекта

Объем мусора

подсчет мешков и контейнеров

26 м³, 4 контейнера

Геодезия и инженерные изыскания: 12 формулировок

Самозанятый геодезист выполняет разбивку, вынос в натуру, исполнительные съемки и схемы. У всех этих работ есть точное число точек и листов, поэтому формулировки получаются однозначными.

А вот инженерные изыскания по договору с застройщиком — не его история. Там нужно членство в СРО в области изысканий, а физлицо туда не вступит.

В задании обязательно укажите формат сдачи: файл .dwg, подписанный PDF, каталог координат в текстовом файле. Без этого исполнитель принесет скриншот, и формально будет прав.

Еще одна строка, которую стоит добавить, — копия действующего свидетельства о поверке тахеометра или нивелира.

Точность и оформление берите из СП 126.13330.2017 «Геодезические работы в строительстве» и ГОСТ Р 51872-2019.

  1. Вынос в натуру основных осей здания от пунктов геодезической разбивочной основы — 12 точек

  2. Создание внутренней разбивочной сети на площадке с закреплением знаков — 8 пунктов

  3. Передача высотных отметок на монтажный горизонт — 9 этажей

  4. Разбивка свайного поля с закреплением центров свай — 214 свай

  5. Исполнительная съемка свайного поля с определением отклонений от проекта — 214 свай

  6. Исполнительная съемка котлована с подсчетом объема выемки — 4 200 м³

  7. Исполнительная съемка фундаментной плиты по верху бетона — 1 400 м²

  8. Исполнительная съемка инженерных сетей в траншее до обратной засыпки — 380 п. м

  9. Контроль вертикальности колонн после монтажа — 48 колонн

  10. Нивелирование деформационных марок, один цикл наблюдений — 16 марок

  11. Тахеометрическая съемка участка в масштабе 1:500 — 1,2 га

  12. Подготовка и оформление исполнительных схем по ГОСТ Р 51872-2019 — 14 схем

Критерии приемки геодезических работ

Что проверяем

Как проверяем

Результат

Полнота съемки

сверка с проектом

214 из 214 свай

Точность

сопоставление с допусками

в пределах СП 126.13330.2017

Оформление схем

проверка по ГОСТ Р 51872-2019

14 схем, штамп и подпись

Формат сдачи

проверка файлов

.dwg, PDF, каталог координат .txt

Приборы

копия свидетельства о поверке

действует на дату работ

Фразы-триггеры ФНС: что убрать из договора и задания

Налоговая не ищет одну запрещенную фразу. Она набирает совокупность признаков, и каждая неудачная формулировка добавляет балл в скоринг. Сами признаки перечислены в письмах ФНС от 16.09.2021 № АБ-4-20/13183@ и от 15.04.2022 № ЕА-4-15/4674@.

Опасны четыре группы формулировок:

  • Описывают человека, а не работу: должность, трудовая функция, подчиненность.

  • Описывают процесс: график работы, рабочее место, режим, обязательное присутствие.

  • Показывают регулярность: «ежемесячно», «оклад», «аванс и расчет в те же даты, что у штата».

  • Дают заказчику роль работодателя: инструктаж, выдача спецодежды, обучение, медосмотр.

Прием замены всегда один: убрать описание человека и поставить описание результата.

Так писать нельзя

Почему

Чем заменить

Исполнитель выполняет функции электромонтажника

трудовая функция

Исполнитель прокладывает 480 п. м кабеля в осях 1–8

Режим работы: пн–пт с 8:00 до 17:00

график работы

Срок: до 14.04.2026, время работ исполнитель определяет сам

Рабочее место: бытовка № 3 на площадке

рабочее место

Место выполнения: корпус Б, 2-й этаж, оси 1–8

Заказчик обеспечивает исполнителя инструментом и спецодеждой

признак работника

Исполнитель работает своим инструментом и своими СИЗ

Оплата: 60 000 рублей ежемесячно

оклад

Стоимость: 480 п. м × 125 рублей = 60 000 рублей

Исполнитель подчиняется прорабу заказчика

подчиненность

Доступ на объект исполнитель согласовывает с представителем заказчика

Испытательный срок — 1 месяц

институт из ТК

удалить

Исполнитель проходит инструктаж по охране труда у заказчика

обязанность работодателя

Исполнитель подтверждает наличие действующего обучения

Исполнителю предоставляется отпуск

институт из ТК

удалить

Исполнитель не вправе работать с другими заказчиками

признак найма

удалить

Выполнение иных поручений заказчика

нет предмета

на каждый объем — свое задание

Табельный номер, отдел, подразделение

оргструктура

удалить

Премия по итогам месяца

зарплата

Доплата за досрочную сдачу — фиксированная сумма в задании

Постоянное присутствие на объекте

описание процесса

Результат: смонтировано 96 из 96 точек

Как перенести задание в акт выполненных работ

Акт — это то же задание, где плановые цифры заменены на фактические. Больше ничего придумывать не нужно.

Правило простое: строка в задании равна строке в акте. Если строк в акте стало больше, значит, был объем, который никто не оформил.

Единицу измерения и объем в акте повторяют обязательно. Без них документ не доказывает ни результат работ, ни сумму — ни в налоговой, ни в суде.

Наименование в акте и наименование в чеке должны совпадать. В чеке из приложения «Мой налог» исполнитель пишет результат — «прокладка кабеля, 480 п. м», а не «услуги электрика».

Как составить акт выполненных работ самозанятому за пять минут:

  1. Скопируйте позиции из задания.

  2. Добавьте дату приемки и фактический объем по каждой позиции.

  3. Поставьте сумму и реквизиты чека.

  4. Подпишите с двух сторон.

Храните связку из четырех документов вместе: договор → задание → акт → чек. По одному документу ни налоговая, ни суд ничего не подтвердят.

PDF с формулировками

Все 63 формулировки, пять таблиц критериев приемки и таблица фраз-триггеров собраны в один файл. Что внутри:

  • 63 формулировки по пяти видам работ

  • пять таблиц критериев приемки с единицами измерения

  • 14 фраз-триггеров ФНС с готовой заменой

  • бланк «Задание (приложение № 1 к договору)»

  • бланк акта выполненных работ, который собирается из задания

  • чек-лист самопроверки задания из восьми пунктов

Скачать файл

Чек-лист, образцы бланка с заданиями и актом выполненных работ, формулировки заданий

Часто задаваемые вопросы

Да, если хотите доказать объем. Договор на оказание услуг с самозанятым можно не составлять письменно только для сделки, которая исполняется сразу при заключении. Во всех остальных случаях без бумаги остается один чек, а он объем не фиксирует.

По содержанию — ничем. Договор самозанятого с организацией на оказание услуг и договор с предпринимателем отличаются только реквизитами стороны и подписантом.

Оформить новое задание на дополнительный объем. Подписанное задание задним числом не переписывают — это выглядит как подгонка документов.

Нет, и вступить он в нее не может. Работы, где членство в СРО обязательно, поручать ему нельзя.

Смета показывает объемы и деньги, но не фиксирует сроки выполнения и результат. Лучше приложить оба документа: смету — для расчетов, техническое задание — для приемки.

Бесплатно проверьте ваш договор с самозанятым на законность
Сервис «Трудоголик» найдет слова из трудовой терминологии, которых не должно быть в договоре с самозанятыми.
Проверить
